中國電建老撾孟松600兆瓦山地風電工程總承包項目圓滿完成倒送電
來源:電建國際公司 作者:沈義 秦昌研 時間:2025-02-24 字體:[ ] 分享:

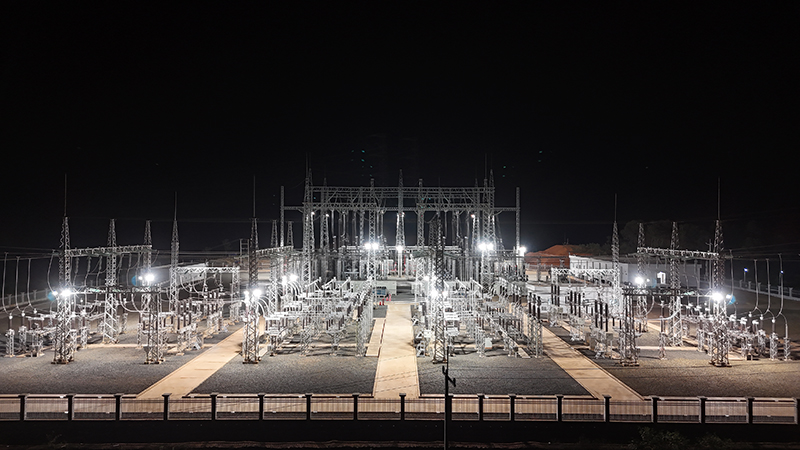

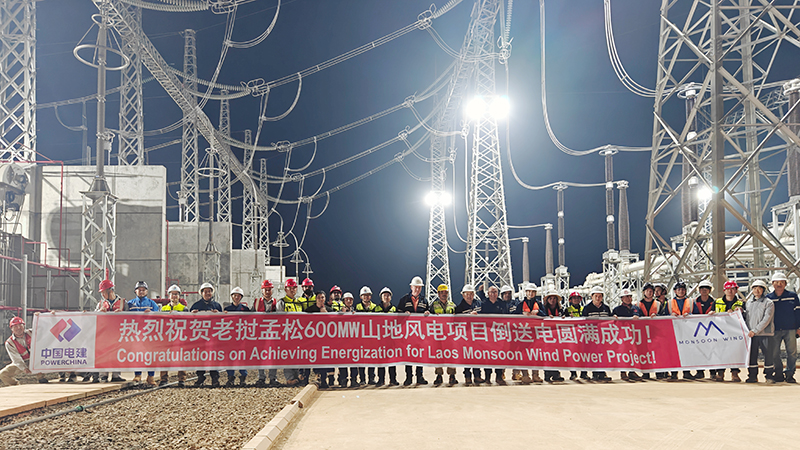

當?shù)貢r間2月16日至17日,在越南電網、業主、監理及中國電建項目團隊的共同見證下,老撾孟松600兆瓦山地風電工程總承包項目順利完成500千伏升壓站倒送電,1號、2號115千伏升壓站分別順利完成倒送電,為后續全容量并網奠定了堅實基礎。

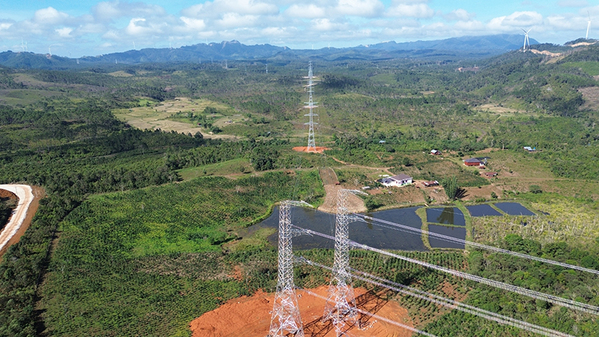

老撾孟松山地風電項目建有1座500千伏升壓站及27公里的500千伏送出線路,4座115千伏升壓站及34公里115千伏輸電線路。該項目是老撾首個、東南亞單體最大風電項目,也是亞洲首個跨境輸電(越南-老撾)新能源項目。作為中老共建“一帶一路”倡議下綠色能源合作的又一里程碑,其建設既填補了當?shù)仫L(fēng)電領域的空白,也為中國電建的海外工程業績添磚加瓦。

該項目位于老撾南部色貢省,每年5月至10月為雨季,地勢險峻,資源匱乏,給設備材料的采購、運輸及安裝帶來極大挑戰。項目通過500千伏架空線跨境輸電至越南電網,在越南電網架空線路滯后24天的情況下,項目團隊沖鋒在前,多次前往越南電網協調倒送電事宜,克服了重重困難,最終在11天內完成電網現場驗收到最終倒送電的任務,其中115千伏升壓站倒送電較基線計劃提前4天完成。

孟松風電項目團隊將繼續發揮“自強不息,勇于超越”的電建精神,穩步推進風機并網調試及收尾工作,確保項目早日實現并網發電及順利移交,為老撾實現“東南亞蓄電池”的戰略目標注入強勁綠色動能,推動中老兩國在清潔能源領域的戰略合作邁向更高水平,共同譜寫區域能源轉型的典范篇章。
